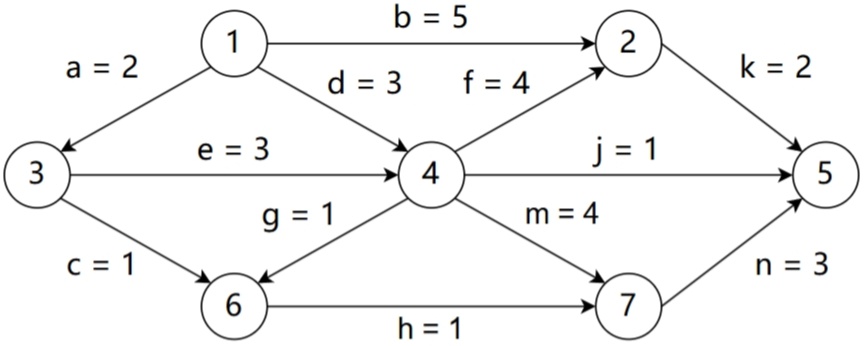

AOE网,描述12个工程活动及持续时间
(1)完成该工程的最短时间是多少?哪些是关键活动?
(2)若以最短时间完成工程,则与活动e同时进行的活动可能有哪些?
(3)时间余量最大的活动是哪个?其时间余量是多少?
(4)假设工程从时刻0启动,因某种原因,活动b在时刻6开始,为保证工程不延期,在其它活动持续时间保持不变的情况下, b的持续时间最多是多少?若不改变b的持续时间,则压缩哪个活动的持续时间也能保证工程不延期?
(1)12 a、e、m、n
用户登录可进行刷题及查看答案
(2)b、c、d
(3)j 6
(4)b的持续时间最多是4,若不改变b的持续时间,则可以压缩活动k。
