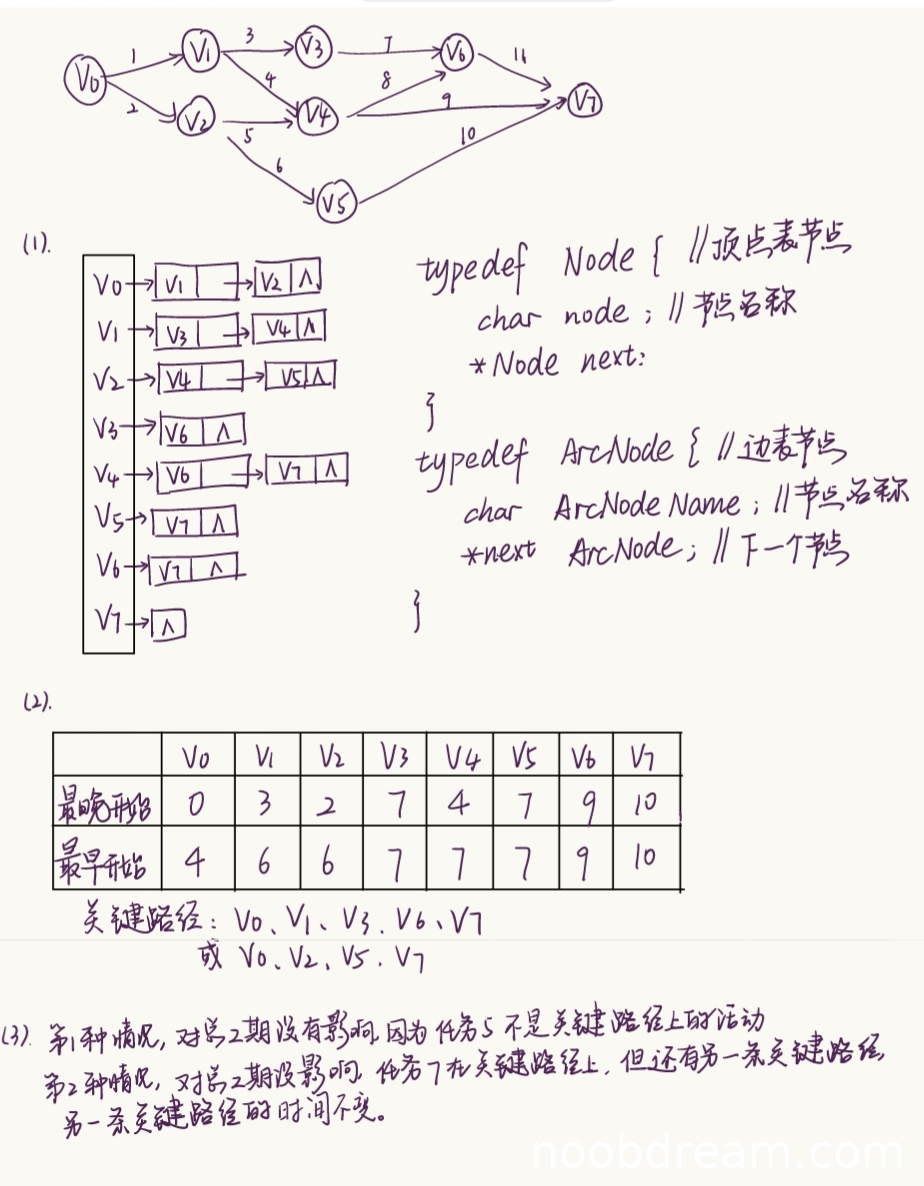

(1)得分及理由(满分4分)
学生答案中给出了顶点表和边表的结构定义,但存在以下问题:
- 顶点表节点定义中缺少关键字段(如顶点编号、指向第一条边的指针),且字段定义不完整(如node字段应为顶点名称,但未说明类型;next字段指向不明)。
- 边表节点定义中缺少关键字段(如邻接顶点编号、任务持续时间、任务编号),且字段命名不规范(如ArcNodeName含义不清;next ArcNode语法错误)。
- 邻接表示意图部分以表格形式列出了顶点及其邻接点,但未体现边的持续时间、任务编号等属性,也未用指针链接形式表示边表链,不符合邻接表存储结构的标准表示。
根据标准答案,邻接表需明确定义顶点表节点和边表节点的结构(含各字段含义),并画出完整的链表示意图。学生答案在此部分缺失较多关键信息,结构定义不完整且存在逻辑错误,因此扣分较多。
得分:1分(仅部分正确,如表格中列出了顶点及其邻接点关系)。
(2)得分及理由(满分4分)
学生答案中计算了各顶点的最早和最晚发生时间,并给出了关键路径,但存在以下问题:
- ve和vl值计算错误:V0的最早开始时间应为0,学生答案为4;V1的最早开始时间应为3,学生答案为6;V2的最早开始时间应为2,学生答案为6;V4的最早开始时间应为4,学生答案为7(但最晚开始时间正确为7);其他顶点值部分正确。
- 关键路径判断部分正确:学生给出了两条关键路径(V0→V1→V3→V6→V7和V0→V2→V5→V7),但未列出具体关键活动(如任务编号),且基于错误的ve/vl值推导,逻辑不严谨。
根据标准答案,需正确计算所有ve[i]和vl[i]并列出关键活动。学生答案中ve值存在多处错误,导致关键路径推导不完整,因此扣分。
得分:2分(关键路径部分正确,但ve/vl值计算错误较多)。
(3)得分及理由(满分2分)
学生答案对两种调整的分析基本正确:
- 任务5延期:正确指出任务5不是关键活动,对总工期无影响。
- 任务7缩短:正确指出任务7在关键路径上,但另一条关键路径(V0→V2→V5→V7)时间不变,因此总工期不变。
理由陈述清晰,符合标准答案逻辑。
得分:2分。
题目总分:1+2+2=5分
