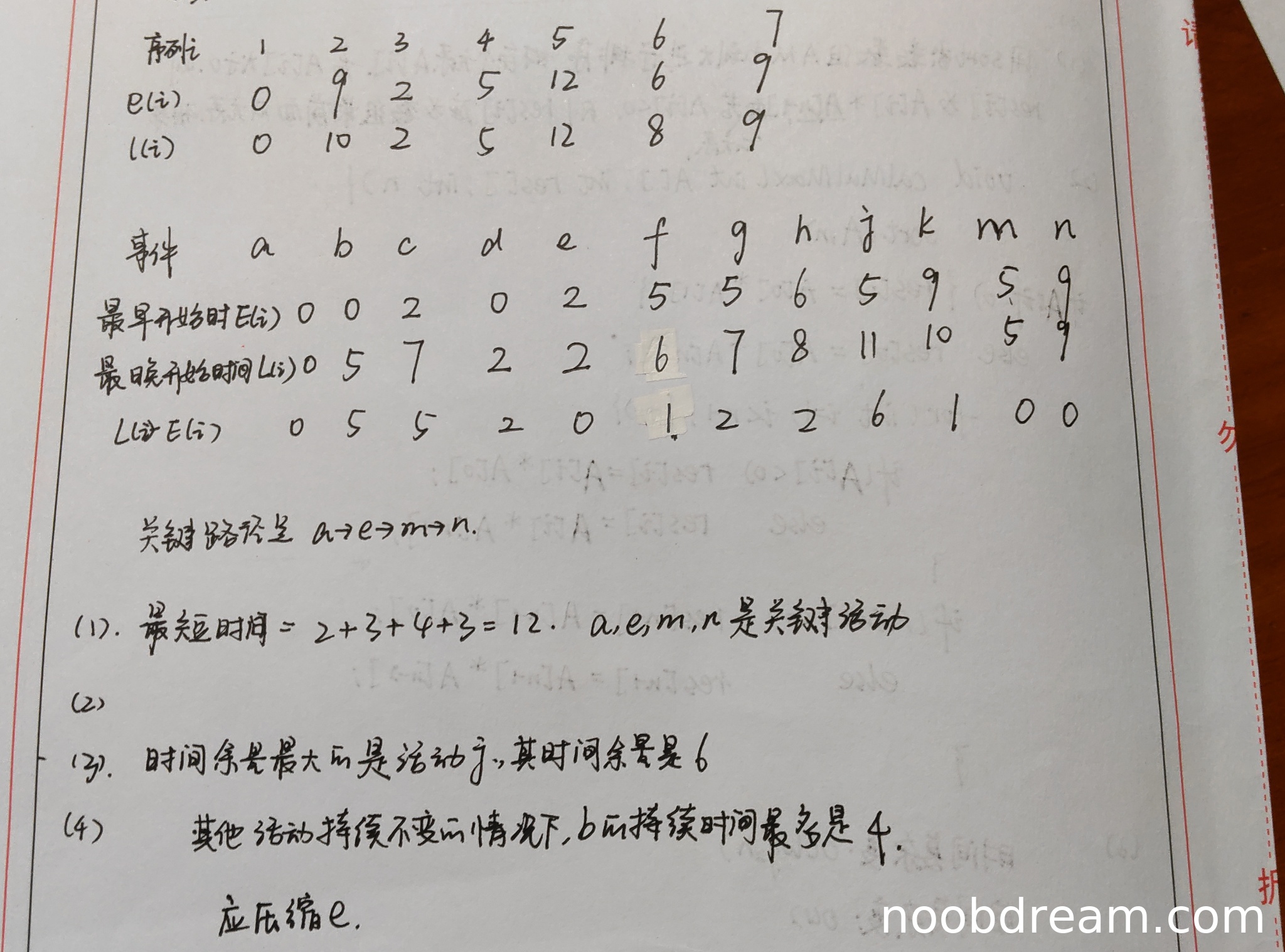

(1)得分及理由(满分3分)
学生答案中正确计算出最短时间为12,并正确指出关键活动为a、e、m、n。与标准答案完全一致。得3分。
(2)得分及理由(满分3分)
学生答案中两次识别结果均未提供(2)的答案,即未回答“与活动e同时进行的活动可能有哪些?”。因此本题不得分。得0分。
(3)得分及理由(满分2分)
学生答案中正确指出时间余量最大的活动是j,且余量为6。与标准答案完全一致。得2分。
(4)得分及理由(满分2分)
学生答案中正确计算出“b的持续时间最多是4”,得1分。但第二部分“应压缩e”与标准答案“压缩活动k”不一致。压缩e(关键活动)虽然能缩短总工期,但题目背景是“b在时刻6开始”,此时需要分析在b延迟开始的情况下,如何通过压缩非关键路径上的活动来保证工期。压缩关键活动e在任何情况下都能缩短总工期,但并非题目所问的“若不改变b的持续时间”情况下的最优或指定解。标准答案“压缩活动k”是基于具体网络分析得出的正确活动。因此第二部分回答错误,扣1分。本题得1分。
题目总分:3+0+2+1=6分
