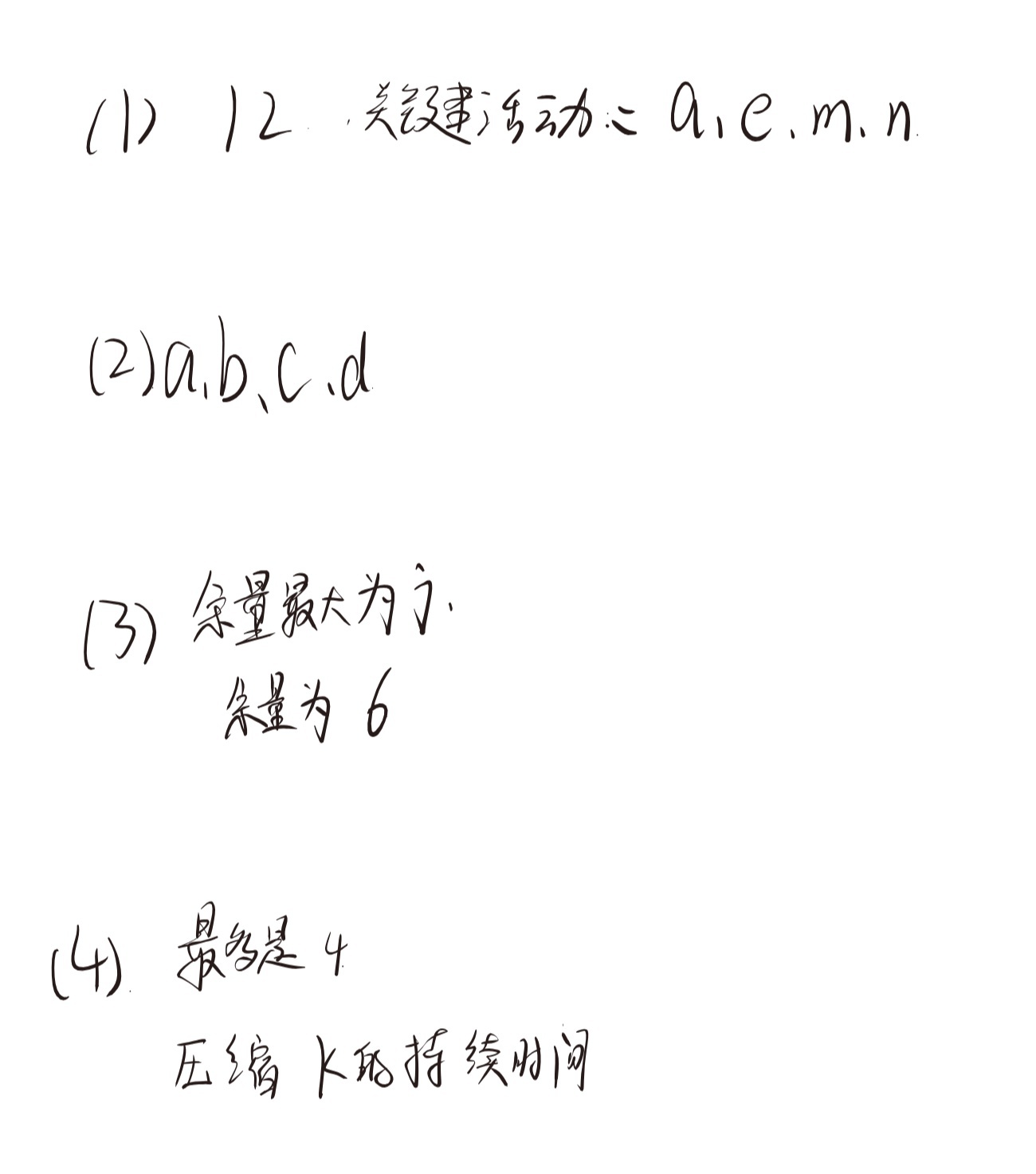

(1)得分及理由(满分3分)
学生答案:最短时间为12,关键活动为a, e, m, n。与标准答案完全一致。
得分:3分。
(2)得分及理由(满分3分)
学生答案:与活动e同时进行的活动有a, b, c, d。
标准答案:b, c, d。学生答案中多了一个活动a。根据AOE网,活动a是关键路径上的活动,其开始时间与结束时间与工程整体时间绑定,通常认为其与自身并行的时间段内,其他活动可能与其并行。但严格来说,活动a与e在时间上并不重叠(a完成后e才开始),因此“同时进行”通常指时间区间上有重叠。学生将a列入属于错误。
扣分:此问为3分,关键信息错误,扣2分。
得分:1分。
(3)得分及理由(满分2分)
学生答案:“余量最大为7,余量为6”。表述存在矛盾,但根据“余量为6”及标准答案(活动j,余量6)判断,学生可能想表达“活动j的余量最大,为6”,但将活动编号“j”误写或识别为“7”。根据禁止扣分规则第1、2、4条,对于相似字符(j和7)识别错误导致的逻辑错误不扣分。因此认定其核心答案(余量6)正确。
得分:2分。
(4)得分及理由(满分2分)
学生答案:b的持续时间最多是4,压缩k的持续时间。与标准答案完全一致。
得分:2分。
题目总分:3+1+2+2=8分
