2025年(408)计算机学科专业基础综合试题 - 第42题回答
数据结构
发布于2025年12月18日 15:58
阅读数 172


评分及理由

(1)得分及理由(满分3分)

得分:3分

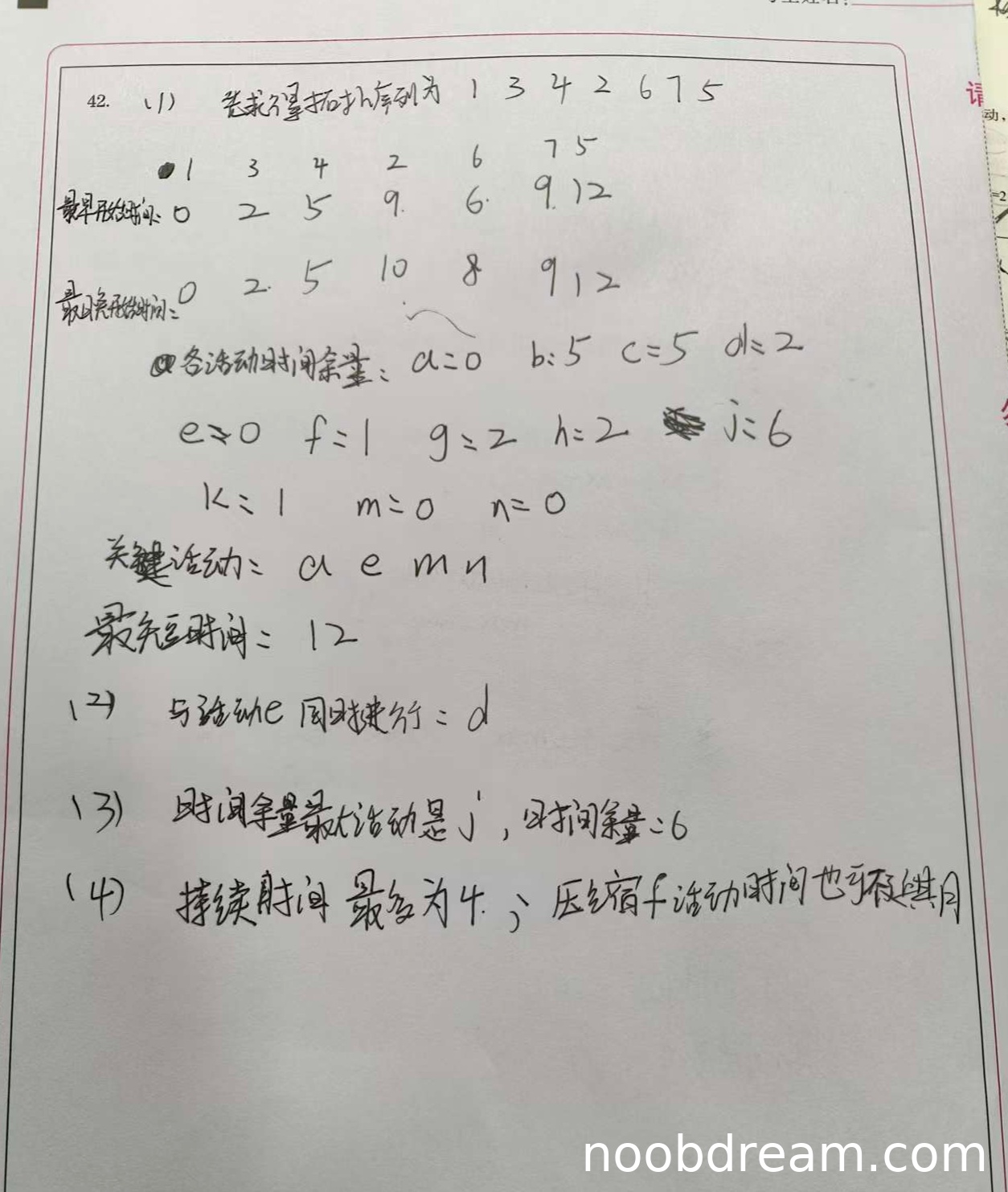

理由:学生正确计算出工程最短时间为12,并正确识别出关键活动为a、e、m、n。尽管学生给出了拓扑序列、最早最晚开始时间等额外计算过程,但这些过程正确且与答案一致,符合“思路正确不扣分”的原则。核心答案完全正确。

(2)得分及理由(满分3分)

得分:1分

理由:学生答案中只列出了活动d。根据AOE网,活动e(边<3, 5>,持续时间为4)进行时(其最早开始时间为5,最晚完成时间为9),可能同时进行的活动包括b(边<2, 5>,时间余量5)、c(边<2, 4>,时间余量5)、d(边<4, 5>,时间余量2)。标准答案为b、c、d。学生仅答出d,遗漏了b和c,属于答案不完整。因此扣除2分。

(3)得分及理由(满分2分)

得分:2分

理由:学生正确指出时间余量最大的活动是j,且余量为6。答案与标准答案完全一致。

(4)得分及理由(满分2分)

得分:1分

理由:问题包含两小问。
第一问:学生回答“持续时间最多为4”,与标准答案“b的持续时间最多是4”一致,正确。
第二问:学生回答“压缩非活动时间也可使其月”,其中“非”和“月”疑似识别错误。结合上下文(学生计算中有关键路径和活动时间余量)及常见答案推断,学生可能想表达“压缩活动k的时间”。但“非活动”与“k”在字形上差异较大,更可能是一个识别错误或表述不清。根据“禁止扣分”原则第1、2、4条,对于疑似识别错误导致的表述不清,若其核心逻辑(即选择非关键路径上可压缩的活动)正确,应酌情给分。然而,标准答案明确为“压缩活动k”,学生答案“非活动”无法明确对应到“k”,且“使其月”语义不明,因此无法判定为完全正确。考虑到第一问正确得1分,第二问表述不清不得分,本小题总计得1分。

题目总分:3+1+2+1=7分
